第一回リスボン国際建築トリエンナーレ設営風景

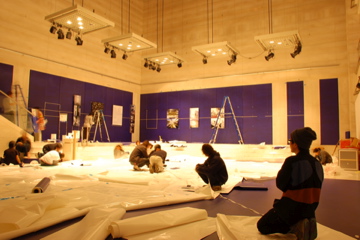

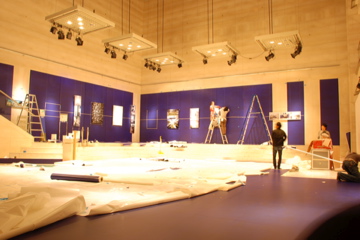

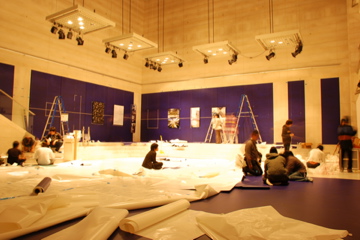

その1 20日22:40-21日04:55

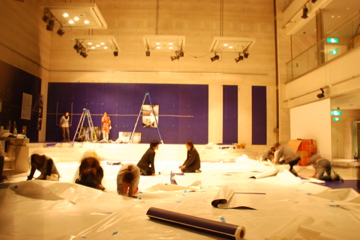

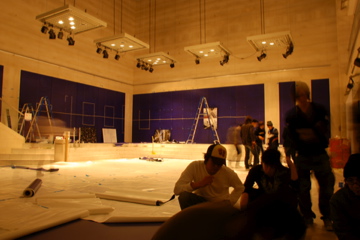

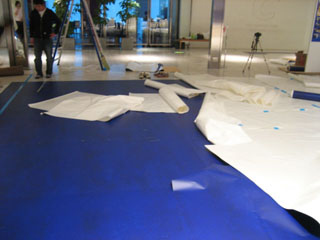

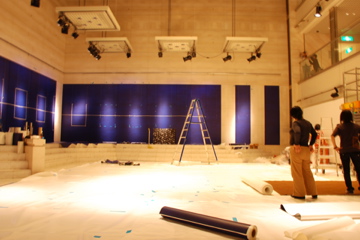

(床と壁に遅れが・・・)

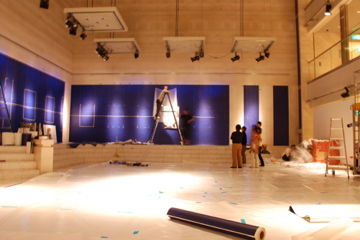

その2 21日05:00-21日11:20

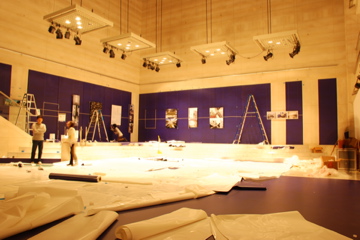

(照明チェック完了)

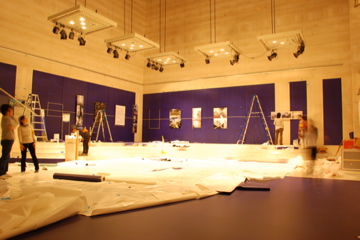

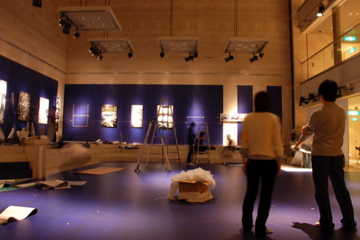

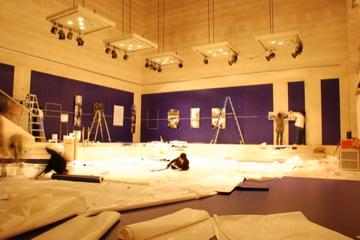

その3 21日11:25-21日17:45

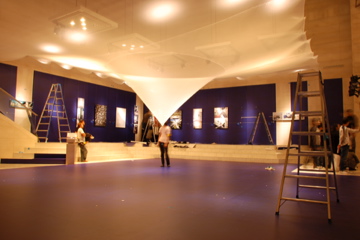

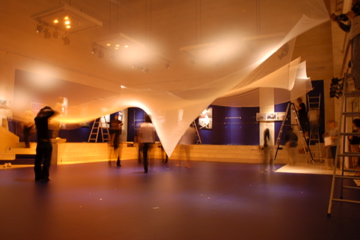

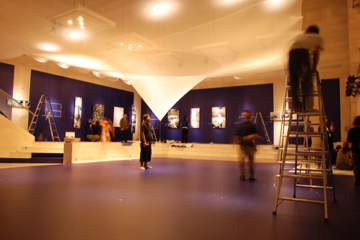

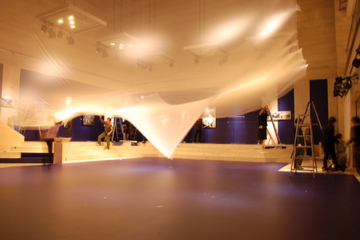

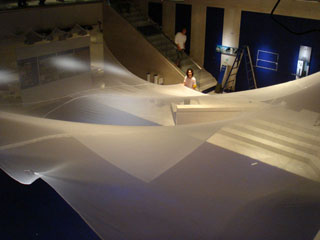

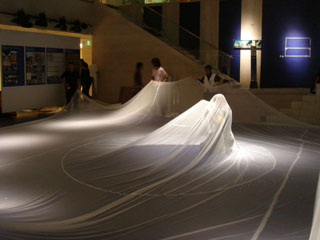

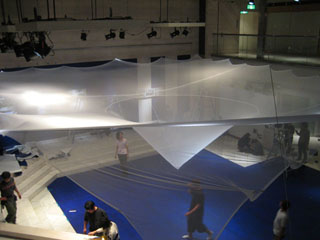

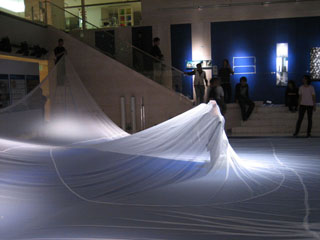

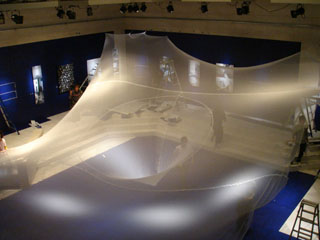

(ついに膜が張られる瞬間!)
その4 21日17:50-21日23:55

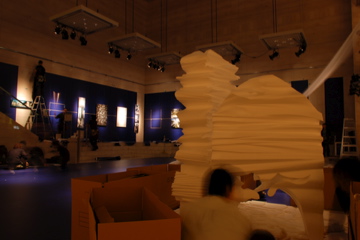

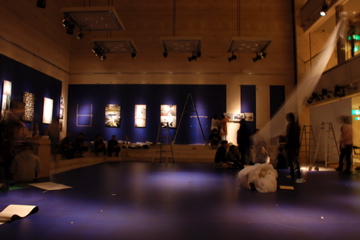

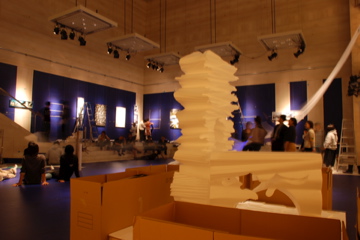

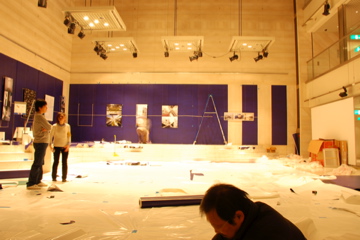

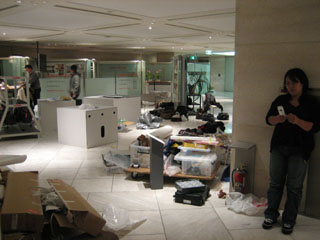

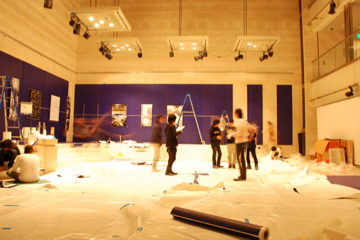

(展示物が続々と搬入)
その5 22日00:00-22日05:55
(終わったはずが。空白の時間に。)
その6 22日06:00-22日09:00
(体力の限界。最後の最後に完成か)
その7 会場写真1 (新堀学氏撮影)
その8 会場写真2 撮影=阿野太一


00 | 01 | 02 | 03 | 04 | 05 | 06 | 07 | 08
time line view point 01 view point 02 view point etc.
2007/11/21

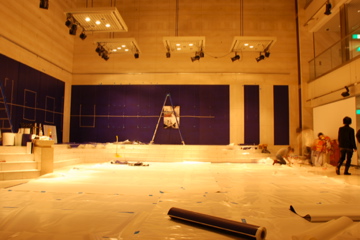

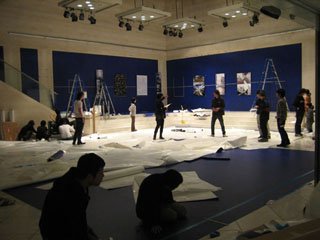

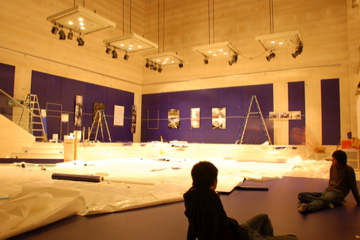

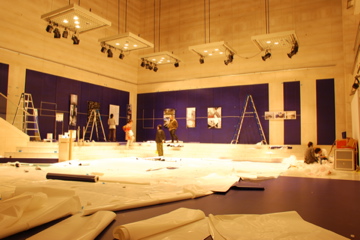

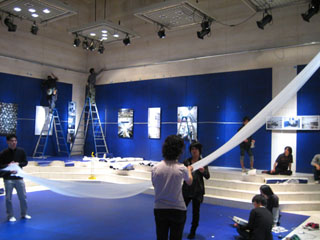

11:25
11:30
11:35
11:40
11:45
11:50
11:55
12:00
12:05
12:10
12:15
12:20
12:25
12:30
12:35
12:40
12:45
12:50
12:55
13:00
13:05
13:10
13:15
13:20
13:25
13:30
13:35
13:40
13:45
13:50
13:55
2007/11/22
14:00
14:05
14:10
14:15
14:20
14:25
14:30
14:35
14:40
14:45
14:50
14:55
15:00
15:05
15:10
15:15
15:20
15:25
15:30
15:35
15:40
15:45
15:50
15:55
16:00
16:05
16:10
16:15
16:20
16:25
16:30
16:35
16:40
16:45
16:50
16:55
17:00
17:05
17:10
17:15
17:20
17:25
17:30
17:35
17:40
17:45

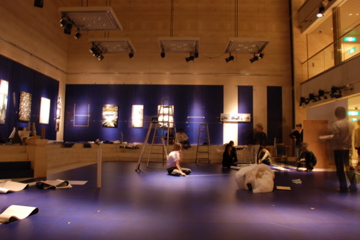

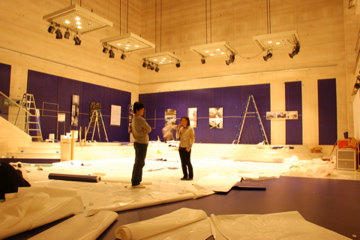

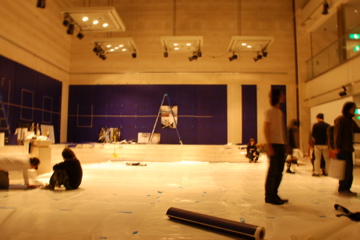

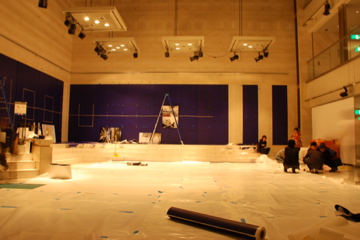

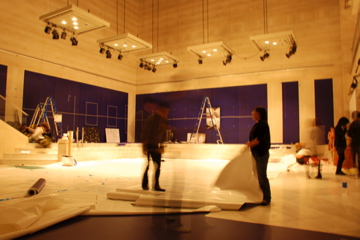

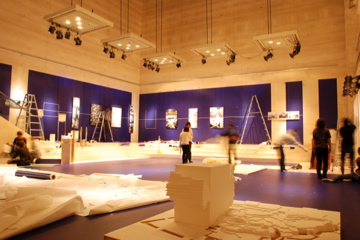

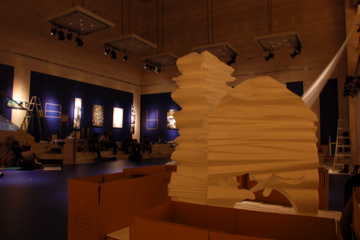

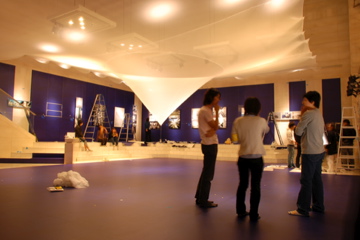

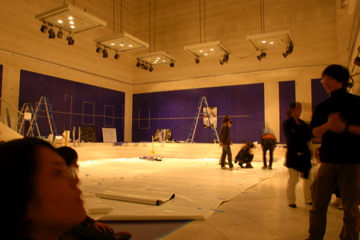

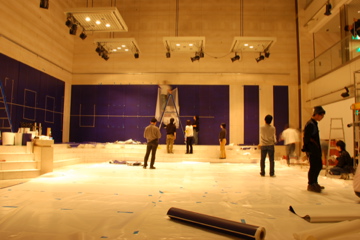

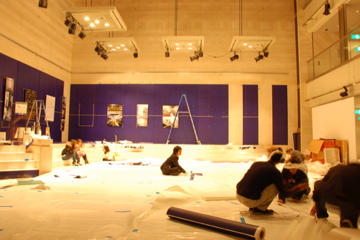

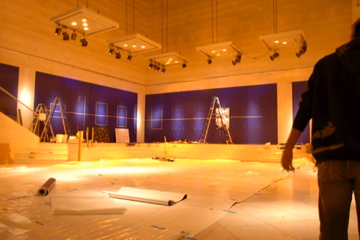

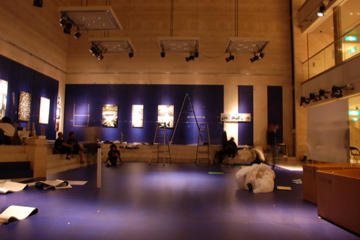

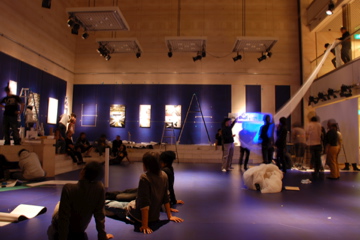

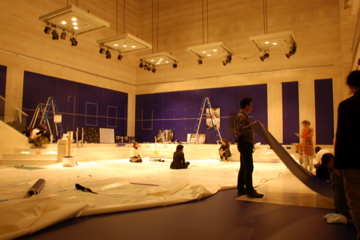

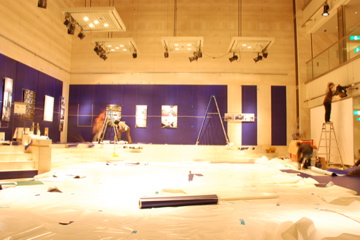

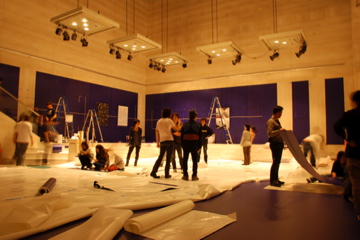

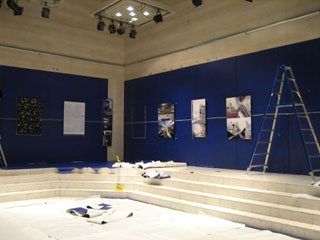

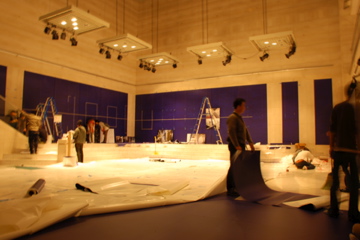

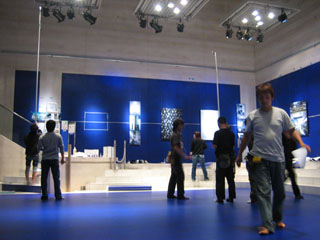

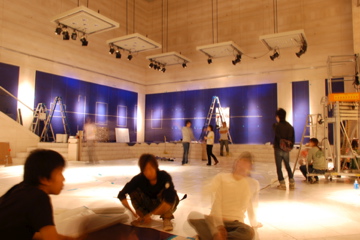

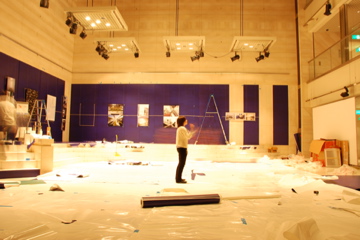

夕刻。そもそもすべての作業が終了予定の時間。しかし膜設置、シート張りなど、様々な作業の少しずつの送れが影響し、まだ展示物の設置はほとんど始まっていない。壁にも階段にも白い部分が目立つ。しかし南研の学生、北川研の学生ら、多くの人たちが設営作業を手伝ってくれたおかげで、ある程度のめどは見えてきました。さて、限られた時間で展示物設置の方はうまくいくのでしょうか。
